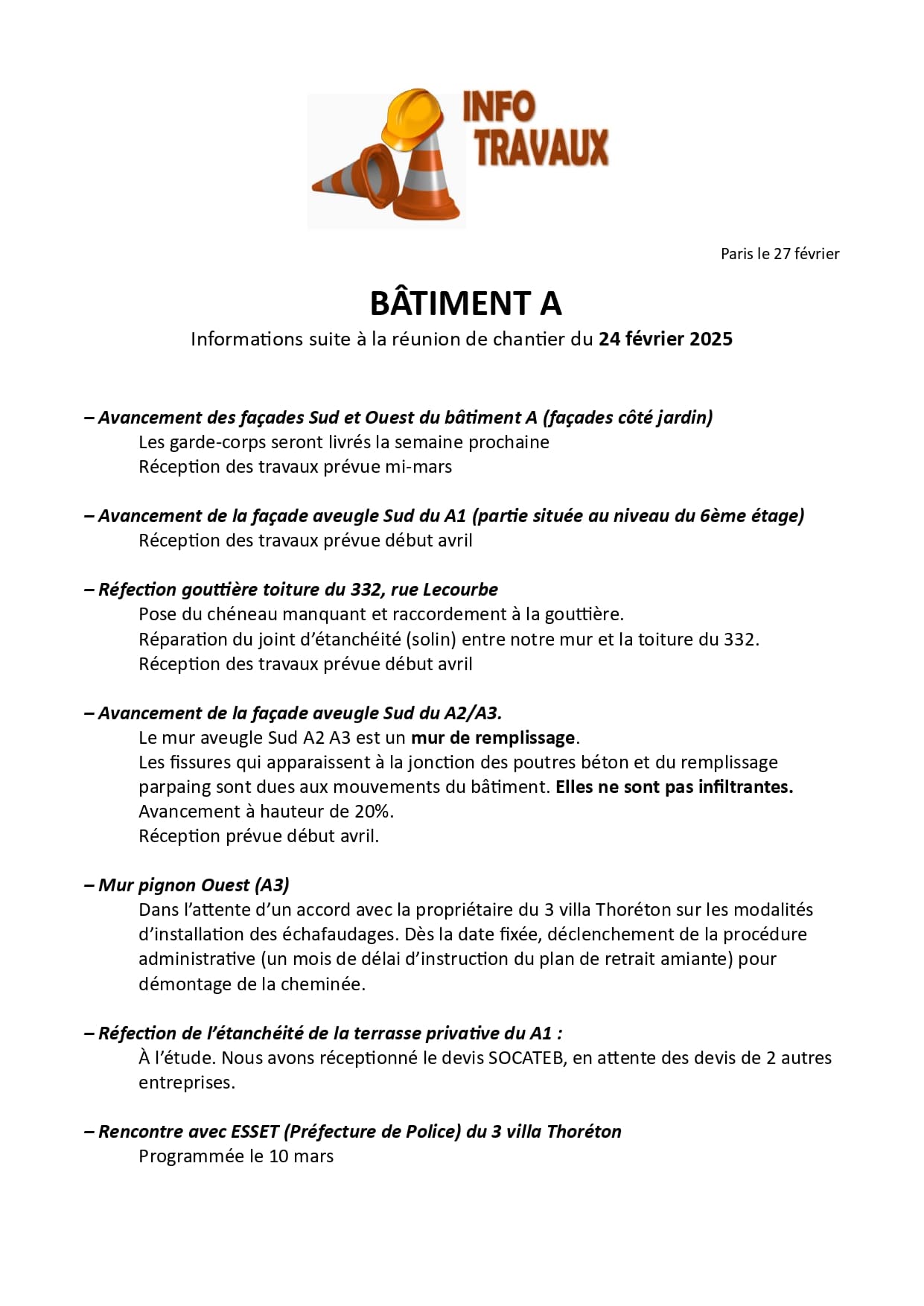

BÂT A / INFOS RAVALEMENT


Informations suite à la réunion de chantier du 24 février 2025

– Avancement des façades Sud et Ouest du bâtiment A (façades côté jardin)
Les garde-corps seront livrés la semaine prochaine
Réception des travaux prévue mi-mars

– Avancement de la façade aveugle Sud du A1 (partie située au niveau du 6ème étage)
Réception des travaux prévue début avril

– Réfection gouttière toiture du 332, rue Lecourbe
Etaient présents : un représentant BATEI (couvreur) et le gestionnaire Syndic du 332
Travaux prévus : pose du chéneau manquant (à gauche de la gouttière) et raccordement à la gouttière
Réparation du joint d’étanchéité (solin) entre notre mur et la toiture du 332. La toiture ne sera pas refaite.
Réception des travaux prévue début avril

– Avancement de la façade aveugle Sud du A2/A3.
Le mur aveugle Sud A2 A3 est un mur de remplissage
Les fissures qui apparaissent à la jonction des poutres béton et du remplissage parpaing sont dues aux mouvements du bâtiment.
Elles ne sont pas infiltrantes.

Avancement à hauteur de 20%.
Réception prévue début avril.

– Mur pignon Ouest (A3)
Dans l’attente d’un accord avec la propriétaire du 3 villa Thoréton sur les modalités d’installation des échafaudages. Dès la date fixée, déclenchement de la procédure administrative (un mois de délai d’instruction du plan de retrait amiante) pour démontage de la cheminée.

– Réfection de l’étanchéité de la terrasse privative du A1 :
A l’étude. Nous avons réceptionné le devis SOCATEB, en attente des devis de 2 autres entreprises.

Rencontre avec ESSET (Préfecture de Police) du 3 villa Thoréton
Programmée le 10 mars


L’avis suivant a été apposé dans les panneaux d’affichage


En savoir plus sur 5/5 bis Villa Thoréton
